钢结构专业分包

深化设计
您当前的位置 : 首 页 > 新闻动态 > 行业新闻

屋架梁的安装

2020-05-25 09:36:52

钢结构专业分包过长钢架吊装防变形措施

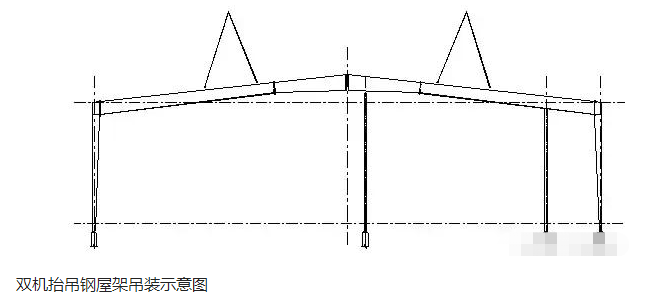

很长的钢架长56米,为防止较长钢架在起吊过程中变形,较长构件的吊装采取双机抬吊、四点吊装的方法,四点吊装起吊时四点同步受力,吊点距离保证在6米左右,这样起吊过程中钢架可达到均匀受力,在吊装过程中可保持设计尺寸,合乎规范要求。具体如下图所示:


吊装机械及施工措施


屋架钢梁吊装时,在钢丝绳上串联一个手拉葫芦,以调整钢梁在空中的姿态。


屋面钢梁吊装到位后,在松钩之前应连接相关屋面钢檩条等,使之形成一个空间框架的稳定结构。如果不能在松钩之前安装屋面钢檩条,为防止屋架钢梁歪扭,应拉设缆风绳。缆风绳在吊装之前固定到屋架钢梁上,共设四根,拉设位置在钢梁长度的1/3处,下面拉设在附近的钢柱柱脚。缆风绳选用Ф13.5mm,使用1T手拉葫芦拉紧。屋面主钢梁间连梁安装后,即可拆除缆风绳。


由于钢柱安装有一定的允许偏差,且屋架梁与钢柱采用高强度螺栓连接,因此安装时,当吊装到位后,采取先连接一头(但不紧固),另一头如果能直接连接,则直接连接到位,如偏差过大,应调整钢柱缆风绳,调整屋面梁高度间距,但钢柱本身偏差应符合规范要求。


标签

下一篇:檩条安装2020-05-25

最近浏览:

全国服务热线: 13081035030

河北省石家庄市新华区中华北大街乾园商底

邮箱:hbjyjz18631121656@163.com

马上留言

扫一扫关注
